Garo būgnų-separatorių išmontavimas

Garo būgnų-separatorių išmontavimas yra vienas svarbiausių Ignalinos atominės elektrinės eksploatavimo nutraukimo projektų – būtina sąlyga pereinant prie branduolinių reaktorių išmontavimo.

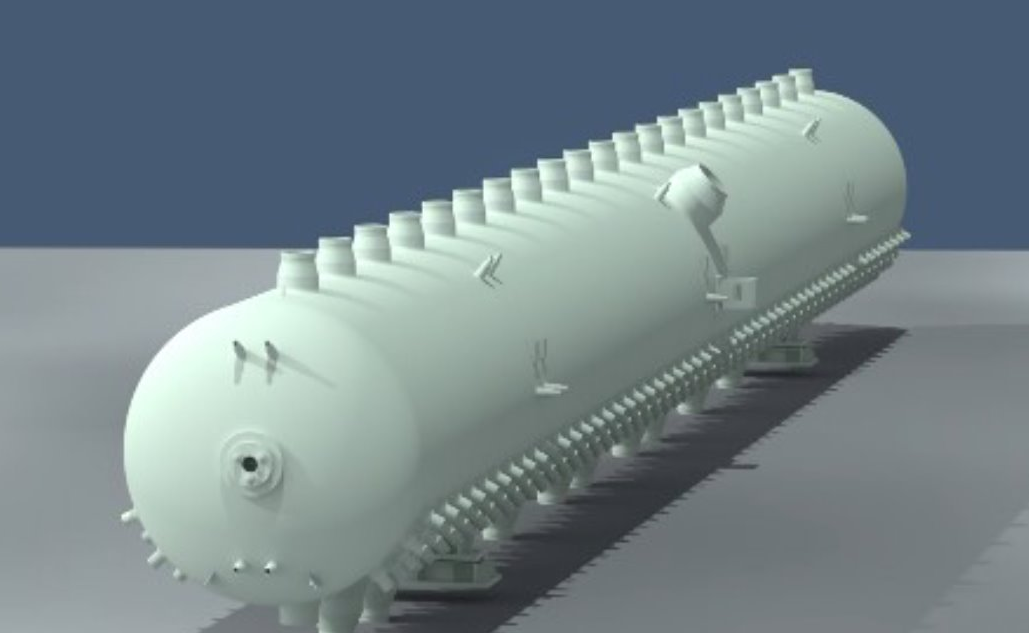

Tai didelio masto inžinerinis iššūkis – garo būgnai-separatoriai yra beveik 3 metrų skersmens, apie 30 metrų ilgio ir 300 tonų svorio įrenginiai. Abiejuose jėgainės blokuose jų yra 8, o kartu su susijusiomis sistemomis jie sudaro apie 6 000 tonų metalo. Įrenginiai yra radiologiškai užteršti, todėl jų išmontavimas reikalauja ypatingo dėmesio ir griežtų saugos priemonių.

Projekto metu numatyta išmontuoti visus garo būgnus-separatorius ir su jais susijusias sistemas – vamzdynus, šilumines apsaugas ir kitą įrangą. Taip pat bus atliekamas metalo konstrukcijų ardymas, dezaktyvavimas (valymas nuo radiacijos) ir radioaktyviųjų atliekų tvarkymas.

Fizinius darbus planuojama pradėti 2026 m. pabaigoje. Iki tol vykdomi parengiamieji darbai: baigiama rengti ir derinti reikalinga techninė dokumentacija, testuojama įranga, kuri bus reikalinga išmontavimui ir iki darbų pradžios bus atgabenta į išmontavimo vietą, atnaujinama radioaktyviųjų atliekų tvarkymo infrastruktūra bei vykdomos kitos pasirengimo veiklos. Išmontavimo darbai bus vykdomi nuosekliai, pradedat A1 bloke ir vėliau pereinant prie A2 bloko, taip siekiama efektyvinti procesą pritaikant išmoktas pamokas.

Jėgainės eksploatavimo metu garo būgnai-separatoriai buvo naudojami atskirti garą iš garo ir vandens mišinio. Iš jų išgautas garas vamzdynais buvo tiekiamas į turbinas elektros energijai gaminti.

Projekto partneriai

Projektas įgyvendinamas kartu su tarptautine komanda: rangovas – Švedijos ir Ispanijos bendrovės „Westinghouse Electric Sweden AB“ ir „Westinghouse Electric Spain S.A.U.“, o projekto vykdymo priežiūrą užtikrina „Amentum Clean Energy s.r.o.“ kaip FIDIC inžinierius.

Numatoma projekto pabaiga

2030 m.

Projekto vertė

50 mln. eurų (finansuojama ES lėšomis, finansavimo administratorius – ERPB)
