Projektas B-19 pradėtas įgyvendinti 2007-12-29

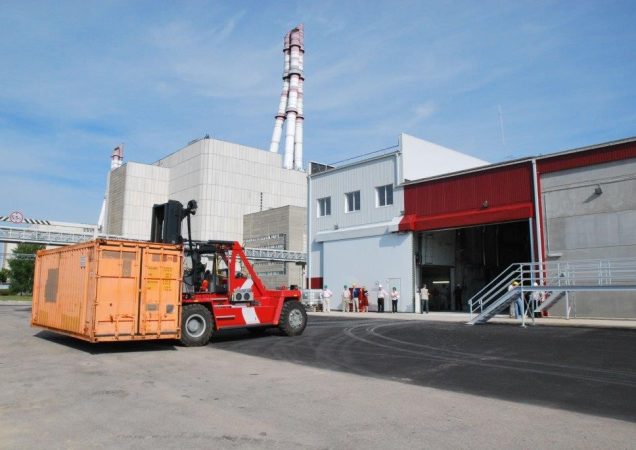

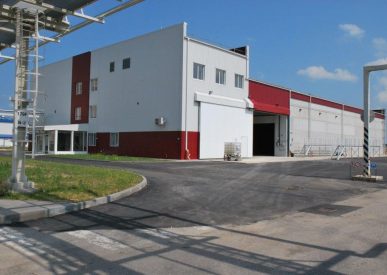

Buferinė saugykla (B19-1)
2010 m. balandžio 9 d. buvo gautas leidimas buferinės saugyklos (B19-1) statybai.
2011 m. rugsėjo mėn. baigti saugyklos statybos darbai ir sistemų montavimas.
2011 m. sausio 12 d. suderintas bendrų buferinės saugyklos duomenų sąvadas su Europos Komisija.
2011 m. rugpjūčio mėn. atlikti sistemų bandymai ir kompleksiniai buferinės saugyklos bandymai su atliekų pakuočių imitatoriais („šaltieji“).
2012 m. sausio 4 d. su VATESI suderinta „karštųjų“ bandymų programa.
2012 m. balandžio 25-27 d. buvo atlikti „karštieji” bandymai.
2012 m. liepos 16 d. VATESI pritarė buferinės saugyklos komplekso „karštųjų“ bandymų atlikimo ataskaitai ir pateikė išvadą, kad saugykla atitinka projektui ir branduolinės, radiacinės saugos bei fizinės saugos reikalavimams.
2012 m. rugsėjo 27 d. Valstybinė statybų užbaigimo komisija pasirašė buferinės saugyklos pastato statybų užbaigimo aktą.
2013 m. gegužės 16 d. VATESI Ignalinos atominei elektrinei išdavė licenciją eksploatuoti saugyklą.
2013 m. gegužės 30 d. gautas leidimą pradėti pramoninį saugyklos eksploatavimą.
Atliekų talpinimo moduliai (B19-2)

2009 m. rugpjūčio mėn. atliekų talpinimo modulių (B19-2) techninis projektas kartu su preliminaria saugos analizės ataskaita buvo suderinti su IAE ir išsiųsti atsakingoms institucijoms ekspertizei atlikti.
2010 m. spalio 12 d. gauta techninio projekto ir preliminarios saugos analizės speciali ekspertizė.
2010 m. gruodžio 10 d. projektas buvo atiduotas bendrai ekspertizei atlikti.
2011 m. spalio 26 d. užbaigta bendra projekto ekspertizė, projektas pateiktas atsakingoms institucijoms derinti.
Dėl projekto pakeitimų ir dėl branduolinės energetikos objektų projektų derinimo tvarkos pakeitimų atliekyno techninis projektas buvo pakartotinai išsiųstas atsakingoms institucijoms derinti. Atliekų talpinimo modulių techninis projektas 2013 m. rugpjūčio 23 d. buvo suderintas su visomis atsakingomis Lietuvos institucijomis.
Projekto rengimo ir derinimo metu pasikeitus branduolinės energetikos objektų reikalavimams ir atliekyno prijungimo prie IAE išorinių tinklų sąlygoms, atliktas atliekyno techninio projekto koregavimas. 2015 m. rugpjūčio mėn. pakoreguotas atliekyno techninis projektas buvo suderintas su Lietuvos valstybinėmis institucijomis.
2015 m. lapkričio 4 d. gautas Aplinkos ministerijos leidimas atliekyno statybai. IAE parengė ir išsiuntė VATESI dokumentus, pagrindžiančius atliekyno statybos ir eksploatavimo licencijos išdavimą.
2015 m. gruodžio mėn. gauta VATESI licencija statyti ir eksploatuoti atliekyną.
2015 – 2016 m. parengti pirkimo dokumentai atliekyno statybai, 2016 m. lapkričio mėn. jie buvo suderinti su CPVA.
2017 m. įvyko konkursas.
2017 m. birželio 22 d. buvo pasirašyta statybos darbų atlikimo sutartis su Rangovu (įsigaliojo 2017 06 30): jungtinės veiklos sutarties pagrindu veikiančiais partneriais AB „Eurovia Lietuva“, UAB „Ekobana“ ir UAB „Vilstata“.

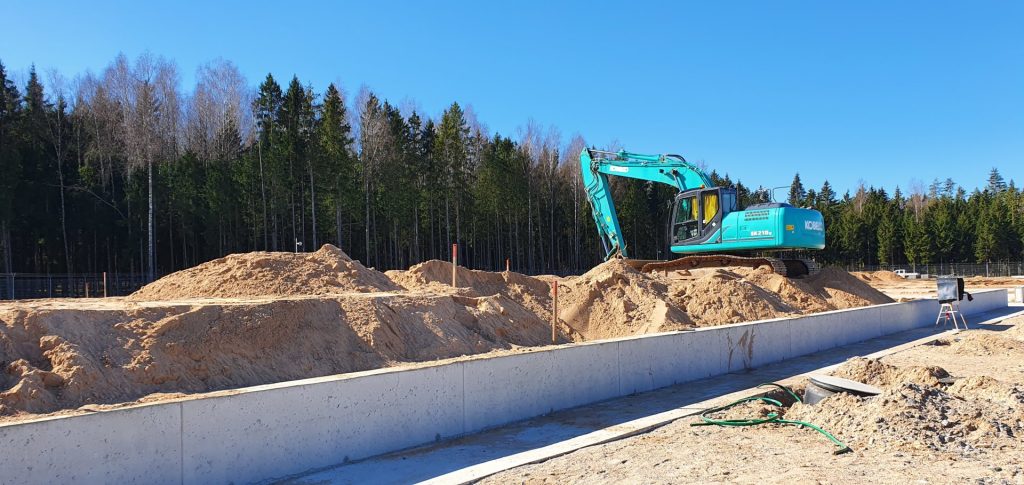

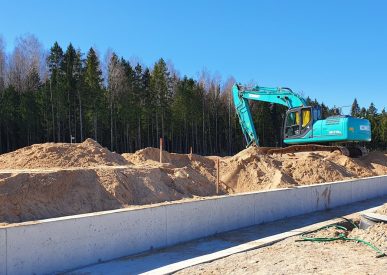

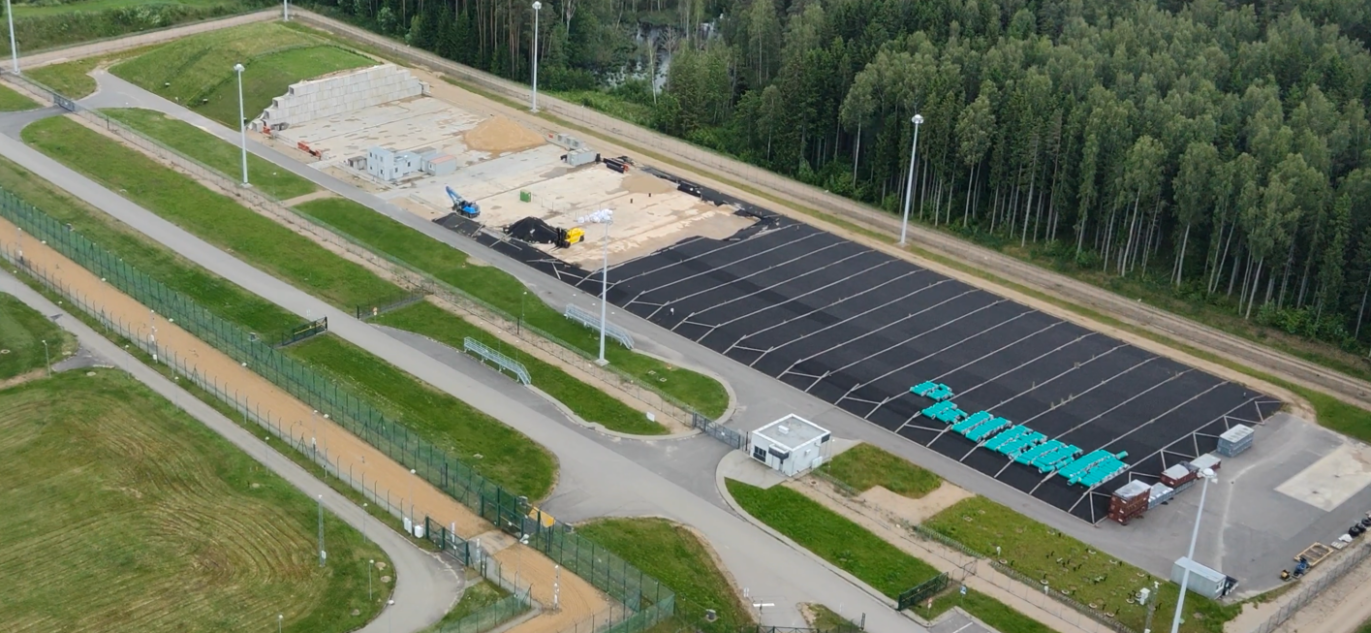

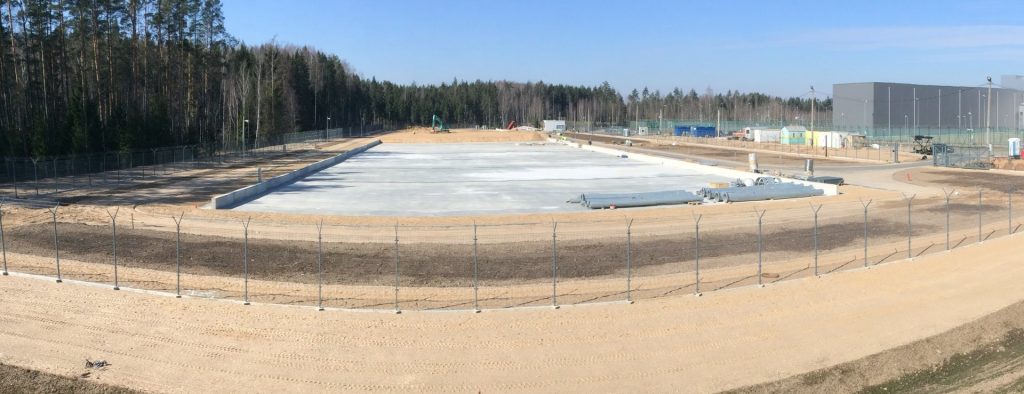

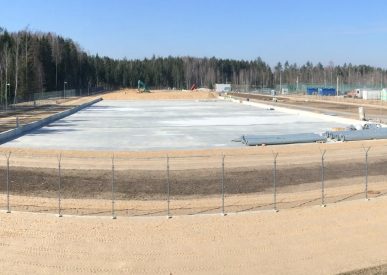

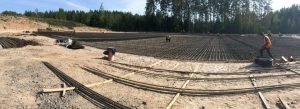

2017 -2020 m. vykdomi pagrindiniai atliekyno statybos darbai.
Užbaigus statybos darbus iki 2020 m. liepos mėn. planuojama baigti statybos užbaigimo procedūras bei pradėti atliekyno eksploatavimą.
