2026-07-01

„Altra“: pirmą kartą IAE kontroliuojamoje zonoje išmontavimo darbus pradės tarptautiniai rangovai

Tarptautinis bendradarbiavimas

Šią vasarą „Altra“ pradeda naują Ignalinos atominės elektrinės (IAE) eksploatacijos nutraukimo etapą – elektrinės kontroliuojamoje zonoje pirmą kartą išmontavimo darbus atliks tarptautiniai sudėtingų inžinerinių branduolinės energetikos darbų rangovai. Jie pradės vieno techniškai sudėtingiausių projektų darbus – abiejų jėgainės energijos blokų garo būgnų-separatorių išmontavimą.

Darbus vykdys 2024 metais tarptautinio konkurso būdu atrinktas „Westinghouse Electric Sweden AB“ ir „Westinghouse Electric Spain, S.A.U.“ konsorciumas. Projekto techninę priežiūrą vykdo „Amentum Clean Energy s.r.o.“. Sutartis pasirašyta įvykdžius tarptautinį konkursą, kuriame savo techninius pasiūlymus pateikė vienos iš didžiausių pasaulio branduolinės energetikos rinkos įmonių ar konsorciumų iš Švedijos, Ispanijos, Prancūzijos, Suomijos, Vokietijos bei Slovakijos.

Garo būgnų-separatorių išmontavimas laikomas vienu techniškai sudėtingiausių Ignalinos atominės elektrinės eksploatavimo nutraukimo uždavinių. Kiekvieno šio įrenginio ilgis siekia apie 30 metrų, skersmuo – beveik 3 metrus. Abiejuose energijos blokuose sumontuoti aštuoni tokie įrenginiai, kurių bendras svoris kartu su vamzdynais ir susijusia įranga yra apie 6 000 tonų.

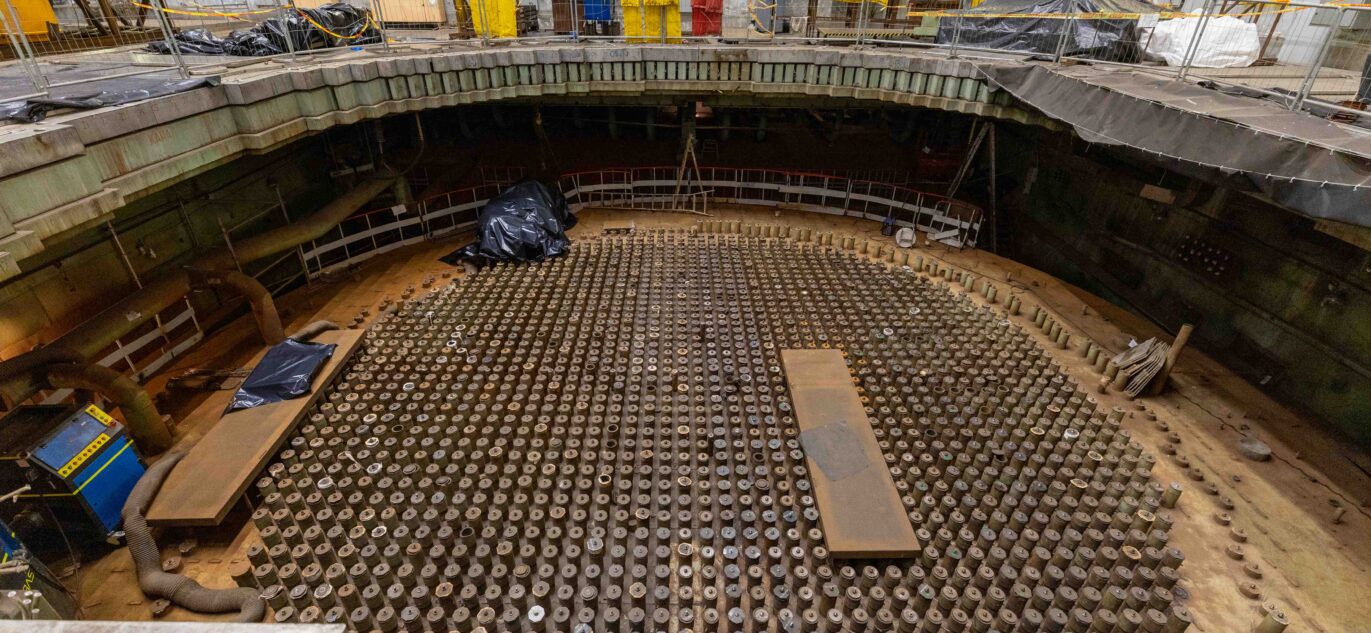

„Pirmojo energijos bloko reaktoriaus kanalų viršutinės ir apatinės zonų išmontavimo darbus atlikome savo jėgomis ir čia sukaupėme unikalią patirtį. Tačiau eksploatavimo nutraukimo projektas pasiekė etapą, kuriame susiduriame su darbais, reikalaujančiais itin specifinių kompetencijų, specializuotos įrangos ir tarptautinės patirties. Todėl tokiems sudėtingiems darbams kontroliuojamoje zonoje pasitelkiame tarptautinius partnerius. Jų sukaupta patirtis ir pažangūs technologiniai sprendimai leis sudėtingiausius etapus tęsti laiku, vykdyti efektyviai, o svarbiausia – saugiai“, – sako „Altra“ vadovas Linas Baužys.

L. Baužys akcentuoja, kad vykdant Lietuvoje veikusios atominės elektrinės išmontavimo darbus pirmenybė teikiama darbų organizavimui savo jėgomis, šiuo tikslu dauguma ilgamečių įmonės darbuotojų yra perkvalifikuoti, o naujai priimami – apmokomi. Tačiau garo būgnų-separatorių išmontavimas yra vienas sudėtingiausių viso projekto etapų, kuriam reikalingos itin specifinės kompetencijos, specializuota įranga ir tarptautinė praktinė patirtis, sukaupta vykdant analogiškus projektus kitose branduolinėse elektrinėse. Todėl būtent tokiems darbams pasitelkiami tarptautiniai partneriai, turintys reikiamą patirtį ir technologinius sprendimus, reikalingą įrangą.

Pirmasis projekto etapas bus skirtas pasirengimui pagrindiniams išmontavimo darbams. Šiuos darbus jau šią vasarą pradės „Westinghouse Electric Sweden AB“ ir „Westinghouse Electric Spain, S.A.U“ darbuotojai ir jų subrangovai Slovakijos bendrovė „ROBO Piešťany“, turinti ilgametę patirtį branduolinės energetikos srityje. Įmonės specialistai dalyvavo vykdant Bohunicės atominės elektrinės eksploatavimo nutraukimo projektą, todėl į Lietuvą atsiveža vertingų žinių ir praktinės patirties, reikalingos sudėtingiausiems branduolinių objektų ardymo darbams.

Elektrinėje bus įrengta speciali infrastruktūra darbui radiologiškai kontroliuojamose zonose – parengtos darbo vietos, sustiprintos konstrukcijos, sumontuotos platformos specializuotai įrangai ir operatorių darbo vietoms bei įrengtos laikinosios saugojimo zonos išmontavimo metu susidarysiantiems komponentams ir medžiagoms.

Į elektrinę taip pat bus atgabenta specializuota išmontavimo įranga, įskaitant nuotoliniu būdu valdomus robotus ir kitus technologinius sprendimus, skirtus darbui sudėtingomis radiacinėmis sąlygomis. Dėl padidintos radiacinės rizikos didelė dalis operacijų bus atliekama nuotoliniu būdu, o procesai valdomi iš specialiai įrengtų operatorių darbo vietų.

Pasak L. Baužio, pasirengimas išmontavimui savo mastu prilygsta atskiram projektui – prieš pradedant pagrindinius darbus būtina pritaikyti elektrinės infrastruktūrą nuotoliniu būdu valdomai įrangai, įrengti specialias darbo aikšteles, užtikrinti saugų išmontuotų komponentų judėjimą elektrinės viduje bei parengti laikinojo saugojimo sprendimus.

Iki šių metų gegužės pabaigos Ignalinos atominėje elektrinėje jau išmontuota 83 357 tonos įrangos ir konstrukcijų – 46,3 proc. viso planuojamo išmontuoti kiekio.

Daugiau apie „Altra“

Šiandien vienas pagrindinių įmonės tikslų – įgyvendinti neatidėliotino išmontavimo nutrauktos eksploatacijos atominės elektrinės darbus nepaliekant ateities kartoms nepagrįstos radioaktyviųjų atliekų tvarkymo naštos. Per visą  Ignalinos atominės elektrinės eksploatavimo nutraukimo laikotarpį numatyta išmontuoti 180 tūkst. tonų įrangos ir jai priskiriamų medžiagų. Griovimo darbų mastas ir išmontuojamo betono kiekis iš viso sieks 1,7  mln. kub. m. Apie 78 proc. išmontuojamos įrangos ir 95 proc. gelžbetonio po dezaktyvacijos grąžinama atgal į antrinę žaliavų rinką, o radioaktyviosios atliekos tvarkomos laikantis aukščiausių saugumo standartų. Radioaktyviosioms atliekoms  tinkamai ir galutinai sutvarkyti numatyti keturi atliekynai: jau pastatytas ir pildomas trumpaamžių labai mažai radioaktyvių atliekų atliekynas, 2027 m. planuojama gauti leidimą pertvarkyti bitumuotų radioaktyviųjų atliekų saugyklą į atliekyną, iki 2028 m. planuojama pastatyti naują trumpaamžių mažai ir vidutiniškai radioaktyvių atliekų atliekyną, iki 2070 m. ketinama įrengti giluminį atliekyną branduoliniam kurui ir kitoms ilgaamžėms radioaktyvioms atliekoms. Antžeminiai atliekynai yra ir bus statomi įmonės teritorijoje Visagino savivaldybėje, giluminio atliekyno galutinę vieną teritoriją  Lietuvoje numatoma patvirtinti iki 2049 m., jį pastatyti ir  eksploatuoti iki 2084 m., o per šį laikotarpį „Altra“ ketina įsitvirtinti kaip pažangi naujos kartos branduolinės energetikos įmonė ir sėkmingai vystyti veiklą toliau.
